这个模板适合做什么
这个甘特图模板帮你把项目里的所有任务放到同一条时间轴上,让团队一眼看清楚什么时候做什么、先做什么后做什么、谁负责哪一块。无论是规划产品发布、追踪营销活动进度,还是管理多方协作的大型项目,甘特图能把任务清单变成可视化时间线,让依赖关系和卡点在出问题之前就暴露出来。
适用场景
- 按开发、测试、发布阶段规划软件版本发布,标出各阶段之间的依赖关系。
- 从策略到上线,跨渠道追踪营销活动进度,分配各环节负责人。
- 规划产品发布时间线,设定设计冻结、内测、公开发布等关键里程碑。
- 管理网站改版项目,每个阶段明确负责人和交付物。
- 协调供应商、物流和内部团队,把活动筹备进度放在同一张日历视图里。
- 安排研究项目的文献综述、数据收集和写作阶段。
使用步骤
- 1在左侧列出所有任务,按阶段或工作流分组。
- 2在时间轴上用横条标出每个任务的开始和结束日期。
- 3在有先后依赖的任务之间画箭头,表明哪个任务必须完成后下一个才能开始。
- 4给每个任务横条指定负责人,让职责一目了然。
- 5用菱形或旗帜标记关键里程碑,比如交付日期、评审节点或最终确认。
简单示例

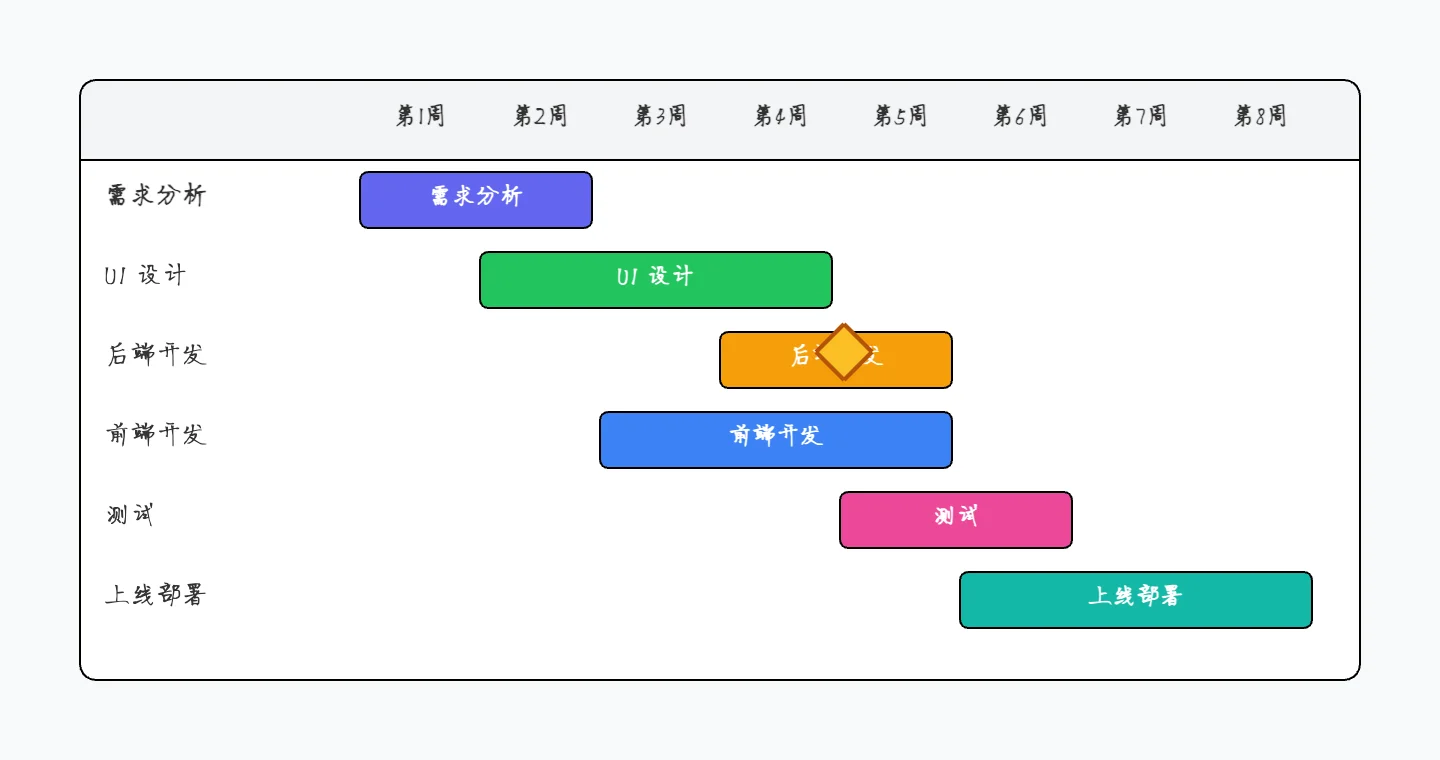

产品发布甘特图
和相似工具的对比
甘特图 vs 看板
甘特图把任务画在时间轴上,回答「什么时候完成、什么依赖什么」。看板把任务按状态分列,回答「现在有什么在进行」。有固定截止日期、依赖清晰的项目(发布、施工、活动)用甘特图;持续流式工作(客服、维护)用看板。
甘特图 vs PERT 网络图
甘特图强调日历时间——时间轴上的横条。PERT 图强调任务依赖网络,以及贯穿其中的关键路径。甘特图更容易让利益相关者读懂;PERT 图能更准确识别出「哪个任务延期真的会拖累项目」。很多项目经理用 PERT 找关键路径,再用甘特图对外沟通。
甘特图 vs 时间线图
时间线把事件标记在时间点上,没有持续时间和依赖关系。甘特图把任务画成跨越一段时间的横条,用箭头表示依赖。营销节点或历史事件用时间线;任务有明确持续时间、下游任务等上游完成的场景用甘特图。
常见误区
没有标依赖关系
甘特图不画依赖箭头,就只是一堆带日期的横条,丢失了核心价值。它的意义就是表达「任务 B 必须等任务 A 完成才能开始」。没有依赖关系,进度风险就看不见。
任务粒度不对
一个 6 个月的任务画成一根横条等于没说;一个 2 小时的任务是噪音。理想粒度是每个任务 1-5 个工作日——小到能追踪,大到值得追踪。太大就拆,太小就和相关工作合并。
忽略关键路径
不是每个任务延期一天都会拖延项目——只有关键路径上的任务会。识别并视觉上标出关键路径,让团队知道重点盯哪里。如果不知道哪条路径是关键路径,你的甘特图就丢失了最重要的洞察。
没有资源视图
时间轴上的横条不会告诉你同一个人同时分到了三个并行任务。每根横条标上负责人,或者在图下方加一个资源泳道。资源过载是「看起来可行」的甘特图实际延期的最常见原因。
项目启动后再也不更新
规划阶段画完一次、之后再没碰过的甘特图是规划档案,不是追踪工具。每周更新实际进度,让图反映真实发生的事,不只是计划。计划和实际之间的差距就是经验教训的来源。
常见问题
什么是甘特图?+
甘特图是一种水平条形图,把项目任务画在时间轴上。每个任务是一根横条,横条长度代表持续时间,横条之间的箭头表示依赖关系。它是规划、沟通、追踪有日程约束的项目时最常用的方式。
甘特图是谁发明的?+
Henry Gantt,一位美国机械工程师,在 1910 年代为工厂生产调度设计了这种图。基础形式一个世纪没怎么变——这在管理工具里很罕见。
甘特图里的「关键路径」是什么?+
关键路径是从项目开始到结束之间最长的依赖任务链。关键路径上的任务延期一天,整个项目就延期一天;非关键路径任务有缓冲时间。识别关键路径就知道把额外精力和资源投在哪里。
甘特图和项目计划是一回事吗?+
项目计划是底层数据——任务名、持续时间、依赖、负责人。甘特图是这个计划的一种可视化方式。同一份计划可以画成表格、日历或网络图。甘特图最流行是因为时间横条的形式能直观传达持续时间和重叠关系。
一张甘特图最多放多少个任务?+
超过 30-50 个任务,一张图就难一眼看清。大项目用分层甘特图:一张总览图只画阶段级横条(5-10 个阶段),每个阶段再做一张详细甘特图。项目经理维护细节,高管看总览。
可以免费在线画甘特图吗?+
可以。打开 CodePic 甘特图模板,沿时间轴添加任务横条,用箭头连接依赖关系。可导出 PNG、SVG 或分享实时链接。无需注册。
在线开始编辑
